这么全的桩基施工流程,你都清楚了吗?
发布时间:2021-09-01 16:03
桩基按照施工方式可分为预制桩和灌注桩。
预制桩:通过打桩机将预制的钢筋混凝土桩打入地下。优点是材料省,强度高,适用于较高要求的建筑,缺点是施工难度高,受机械数量限制施工时间长。
灌注桩:首先在施工场地上钻孔,当达到所需深度后将钢筋放入浇灌混凝土。优点是施工难度低,尤其是人工挖孔桩,可以不受机械数量的限制,所有桩基同时进行施工,大大节省时间,缺点是承载力低,费材料。

人工挖孔灌注桩:

钻孔灌注桩(回转正循环):

钻孔灌注桩(回转反循环):

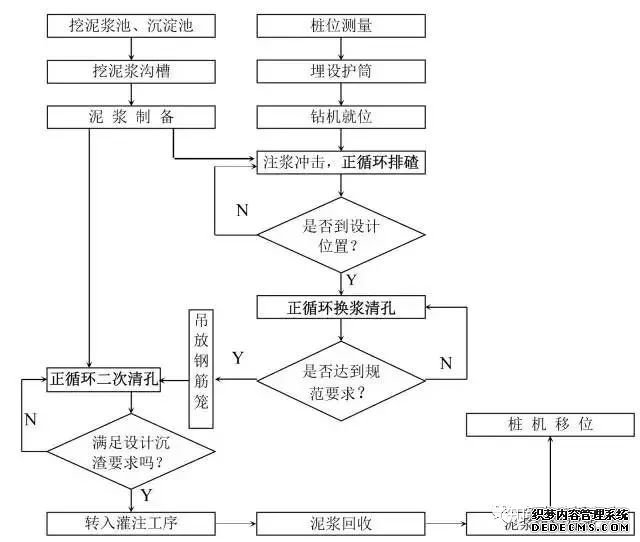

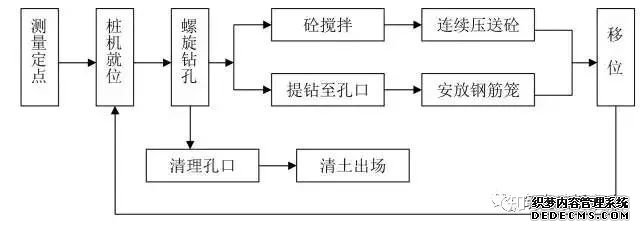

钻孔灌注桩(冲击成孔正循环):

沉管灌注桩:

引孔沉管灌注桩:

长螺旋压灌混凝土桩:

预制桩锤击沉桩法:

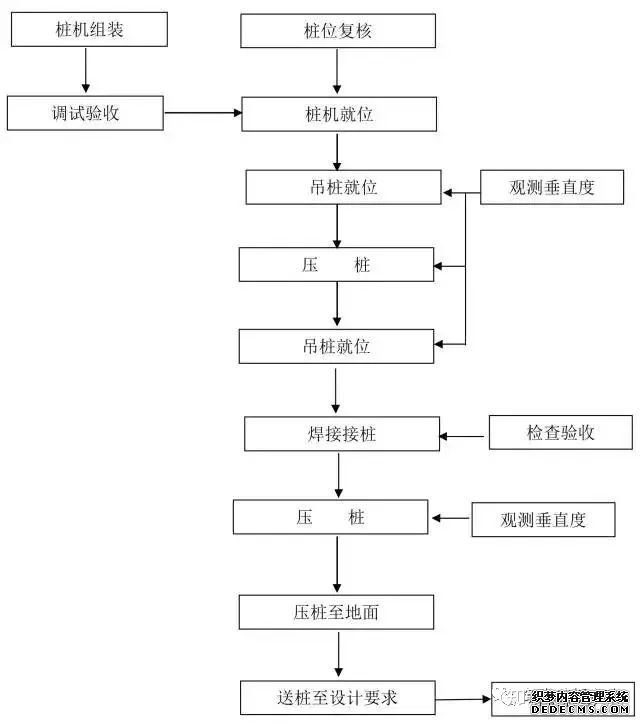

预制桩静压法:

真空预压工艺:

喷浆搅拌桩:

振动沉管挤密碎石桩:

振冲挤密碎石桩:

来源:筑龙岩土
